柳州白露大桥次高压过江燃气管道下水施工作业顺利完成

来源:本站  发表日期:2018-07-07 浏览:
0

  2018年5月31日上午,柳州中缅长输管道天然气柳州市主城区接气工程——柳州白露大桥次高压过江燃气管道下水施工作业工程顺利完成。这是继2010年柳州中燃公司完成静兰大桥中压过江管施工工程成功后,又一个较大规模的过江管下水施工作业顺利完工。



  白露大桥次高压过江管是中缅线长输管道天然气柳州接气工程项目重要内容之一,是天然气进入柳北区的唯一管道,也是2019年柳北片区焦炉气置换工程的关键环节,其意义十分重大。


  该项目从白露大桥上游约300米河段处的柳江河床底通过爆破沟槽穿越过江。过江管道长度650m,设计压力为1.6MPa,管径DN600,采用常温加强型3层PE防腐,设计使用年限为30年。公开招标合同工期为180天。



  2018年2月28日,珠江委依据《珠江委关于柳州白露大桥次高压过江燃气管道工程建设方案准予水行政许可决定书》,批准柳州白露大桥次高压过江燃气管道建设工程。


  此后,柳州中燃公司多次召开过江管推进协调会,听取了施工单位、监理单位对白露大桥次高压过江管燃气管道进行图纸会审意见及工期倒排。公司主要领导还多次出面协调柳州市住建委、柳州市公安局、海事局、水利局、柳南区政府、柳北区政府等政府相关职能部门,在这些部门的大力支持下,柳州中燃公司克服了前期手续办理、拖管穿越柳江12座大桥、节假日及炸药供应不足、征地受阻等诸多困难,为后期施工奠定了坚实的基础。

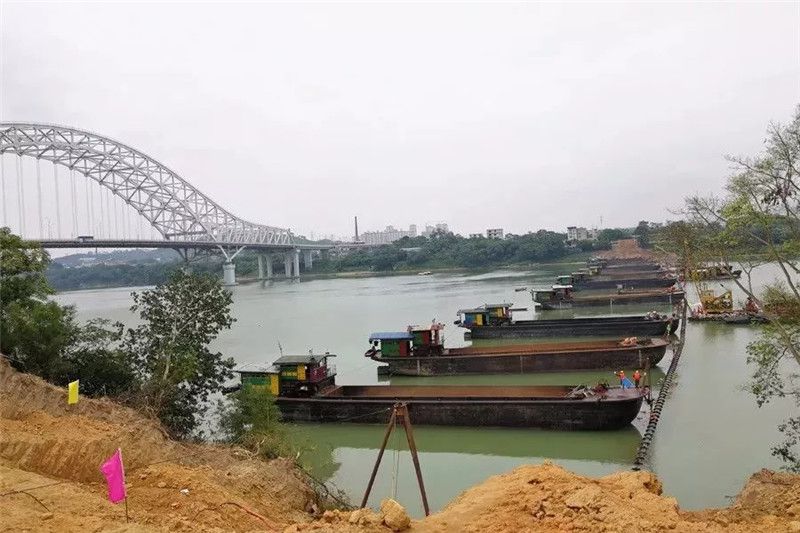

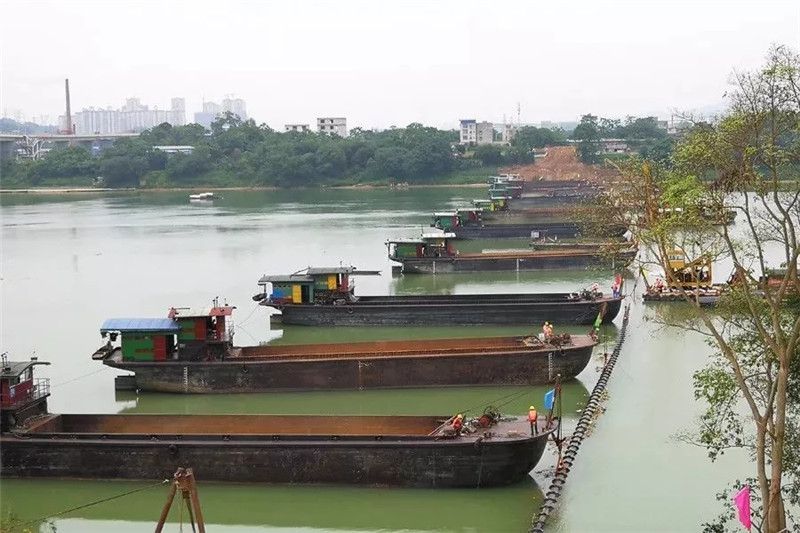

  2018年3月15日,施工单位正式开展水下岩石层爆破作业,拉开了白露过江管水下施工的序幕。


  白露过江管水下淤渣工程量27000方,水下岩石层爆破量13000方,总共为40000方。为了在洪水到来之前顺利完成燃气管道下水作业,柳州中燃公司工程部精心组织施工单位,优化、细化日工程量,科学采取并行、交叉作业形式,使爆破、清渣、焊管、监检等工序有条不紊按计划顺利推进。为保证过江管沉管后的安全,按设计要求安装配重块(463组)、马鞍压块(868块)。为了完成相关配件在管道沉管前到位,工程部安排专人每天巡查制作现场,坚持安全第一的职责,紧盯施工质量、产量,同时要求监理每天必须对现场生产的产品进行验收、记录。



   在柳州中燃公司领导亲自指挥协调和工程部的扎实推进下,白露大桥过江管从3月15日实际开工至5月31日完成,仅用了75天就完成了650米过江管道沉江工程,为2019年柳北区焦炉气置换天然气工作打下了坚实基础。
